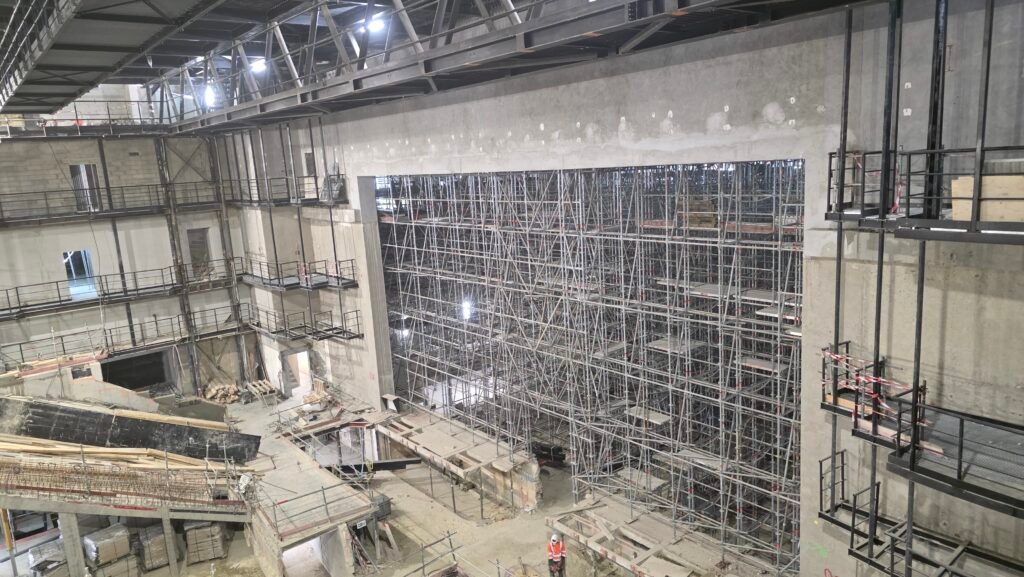

Un échafaudage saisissant au Palais de Chaillot

Par Armand Rosam |

À Paris, la modernisation de la cage de scène du Théâtre national de Chaillot fait dans le spectaculaire. Ce chantier d'exception a exigé des structures d’échafaudage capables de supporter des charges hors normes. Pour relever ce défi technique, plus de 200 tonnes de matériel Layher ont été mobilisées au cours d’un projet structuré en quatre phases successives.

Un échafaudage saisissant au Palais de Chaillot

À Paris, la modernisation de la cage de scène du Théâtre national de Chaillot fait dans le spectaculaire. Ce chantier d’exception a exigé des structures d’échafaudage capables de supporter des charges hors normes. Pour relever ce défi technique, plus de 200 tonnes de matériel Layher ont été mobilisées au cours d’un projet structuré en quatre phases successives.

Des plateformes sur mesure et des charges exceptionnelles

Sur un chantier classique, l’échafaudage sert de simple plateforme de travail. Au Palais de Chaillot, il s’est transformé en un véritable ouvrage de génie civil temporaire. En effet, l’agrandissement de la cage de scène prévoyait la démolition d’un mur en béton armé. De plus, les équipes devaient déposer une poutre en béton existante pour la remplacer par une poutre métallique PRS.

En collaboration avec sa filiale Échafaudage Service, le spécialiste Layher a donc dimensionné des structures spécifiques. D’abord, ces équipements devaient accueillir simultanément deux robots de démolition de 1,8 tonne et supporter le poids des gravats. Ensuite, les plateformes devaient garantir une stabilité parfaite tout en gérant le fort encombrement au sol. Ainsi, la structure principale a atteint des dimensions impressionnantes : 33 mètres de long, 19,5 mètres de large et 19 mètres de haut, pour une masse globale de près de 160 tonnes.

Un phasage en quatre étapes

Outre la résistance mécanique, la réussite de l’opération reposait sur une organisation rigoureuse. En raison d’accès restreints et de la présence simultanée de nombreux corps d’état, l’ingénierie du phasage est devenue capitale. À chaque étape, les structures devaient être modifiées ou adaptées sans interrompre la dynamique des travaux.

Le chantier s’est ainsi articulé autour de quatre phases clés :

  • Phase 1 : Montage d’une première plateforme dédiée à la démolition de la partie haute du mur.
  • Phase 2 : Installation d’une seconde plateforme et d’un étaiement lourd pour la dépose de la poutre en béton.
  • Phase 3 : Après la démolition complète, assemblage d’une grande plateforme de 650 m² couvrant toute la scène et l’arrière-scène.
  • Phase 4 : Démontage partiel progressif afin de poser les passerelles techniques sur les rives de la scène.

L’expertise du bureau d’études : une valeur ajoutée

Face à de telles exigences, le bureau d’études Layher a mené une ingénierie de haute précision. En effet, les ingénieurs ont calculé la descente de charges, la stabilité globale et l’aménagement des flux de circulation. De plus, le maillage des structures a été optimisé pour réduire l’emprise au sol. Par conséquent, les engins et les compagnons ont pu circuler librement durant toute la durée du chantier.
